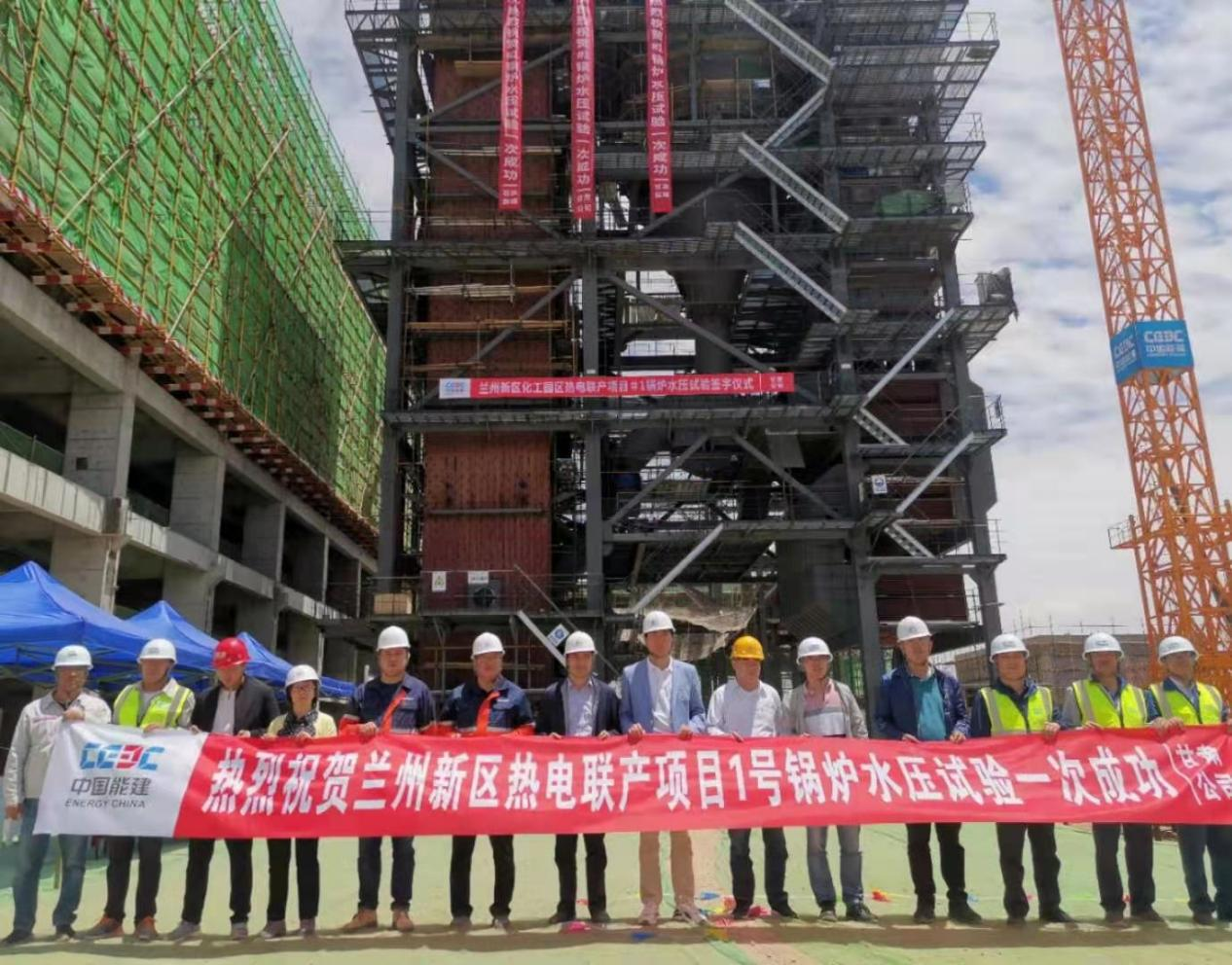

6月20日12时54分,化工园区热电联产项目#1锅炉水压试验一次乐成。这是继热电联产项目办公楼及辅楼乐成封顶后,又一重大里程碑节点。

锅炉水压试验是电力工程建设施工质量验收与评价规程中的主控项目,是锅炉装备本体装置完成的主要标记。为确保#1锅炉水压试验一次乐成,水压试验前,热电联产项目部与监理、施工单位多次组织召开专题会、审查会,制订了详细的水压试验专项计划、水压试验现场清静应急步伐及危害提防步伐,逐条落实了中国特种装备检测研究院和电力工程质量监视站水压试验前检盘问题,确保问题整改闭环。同时,试验前,对参试职员举行了详尽的清静和手艺交底,确保试验目的顺遂实现。

试验时代,施工单位建设了水压试验指挥部及现场检查小组,严酷凭证水压试验专项计划及相关划定,对水质、上水温度、上水速率、升降压速率、锅炉膨胀等举行全程见证监视。此次水压试验划分对#1锅炉汽包、过热器系统、省煤器系统、水冷壁系统举行了压力测试,最高压力13.51MPa,稳压30分钟,随后降压至事情压力10.81MPa,水压试验相关焊口5000多道,各系统膨胀无异常、受压部件和焊缝无变形、无渗漏,12时50分,#1锅炉水压试验一次乐成。

此次锅炉水压试验的圆满乐成,为机组保温、酸洗、吹管、分部调试等事情创立了条件,为实现#1锅炉高质量按期投产涤讪了坚实基础。
